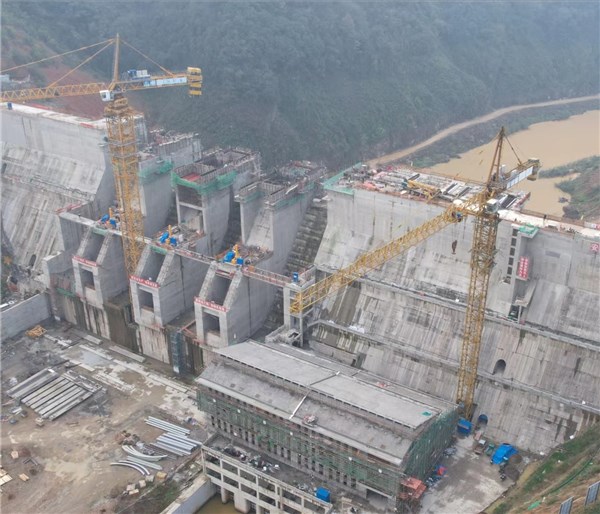

12月1日,随着大坝主坝 8 坝块最后一仓混凝土浇筑完成,牛岭水库大坝枢纽顺利完成主坝混凝土浇筑目标。牛岭水库大坝全线封顶标志着项目具备挡水和防洪度汛功能,为下闸蓄水奠定了坚实基础。

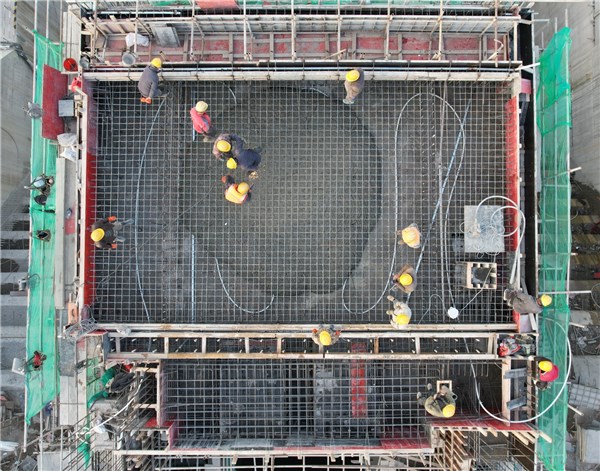

牛岭水库坝型为混凝土重力坝,大坝包括主坝和连接坝,共24个坝块,最大坝高59米,坝顶长480米,坝顶宽8米。2019年10月8日开工建设,2020年9月27日大坝首仓混凝土浇筑,陆续完成了围堰截流、连接坝全线封顶、发电厂房主体完工等工程节点。累计完成混凝土浇筑32.7万立方米。为保证大坝质量,在混凝土浇筑中,采用骨料喷淋、拌合制冷、入仓喷淋降温、混凝土温度检测等一系列措施,有效减少了混凝土裂缝的产生。同时,坚持科技创新,积极组织开展QC小组活动,探索采用电磁阀控制器等设备实现远程手机控制喷淋养护。
牛岭水库工程水库总库容为1.67亿立方米,电站装机容量19兆瓦。建成后通过与陈村水库联合调度,配套青弋江河道治理工程建设,使泾县县城防洪标准由约20年一遇提高到50年一遇,并保障京福高铁、205国道、322省道的防洪安全,提高下游防洪能力,保护人口近30万、耕地11万亩。同时,水库将为泾县县城及宣城市居民生活及部分工业提供用水,改善青弋江灌区灌溉面积72.37万亩。
牛岭水库大坝混凝土浇筑全面完成标志着主体工程建设进入最后的收尾阶段,为工程完成年内下闸蓄水任务奠定了坚实基础。大坝全线封顶后,将进入金属结构和机电安装阶段,各参建单位正全力以赴保障下闸蓄水目标顺利实现,优质高效地完成工程建设。
